PROJET HYDROÉLECTRIQUE

DE L'ARRONDINE AVAL

Le projet de l'Arrondine aval

Le projet de centrale hydroélectrique de l’Arrondine Aval est implanté dans le département de la Savoie (73), sur la commune de La Giettaz, à une trentaine de kilomètres à l’est d’Annecy.

C’est un projet de centrale hydroélectrique de moyenne chute, qui sera composé d’une prise d’eau, d’une conduite forcée et d’un bâtiment usine accueillant une turbine Francis. Cet aménagement pourra turbiner 2,5 m3/s sous 42 mètres de chute.

La production électrique escomptée de la future centrale est estimée à 2 400 MWh/an, soit l’équivalent de la consommation électrique annuelle de presque 500 foyers.

Le projet de centrale hydroélectrique de l’Arrondine amont comprend trois ouvrages principaux : une prise d’eau, une conduite forcée et un bâtiment-usine.

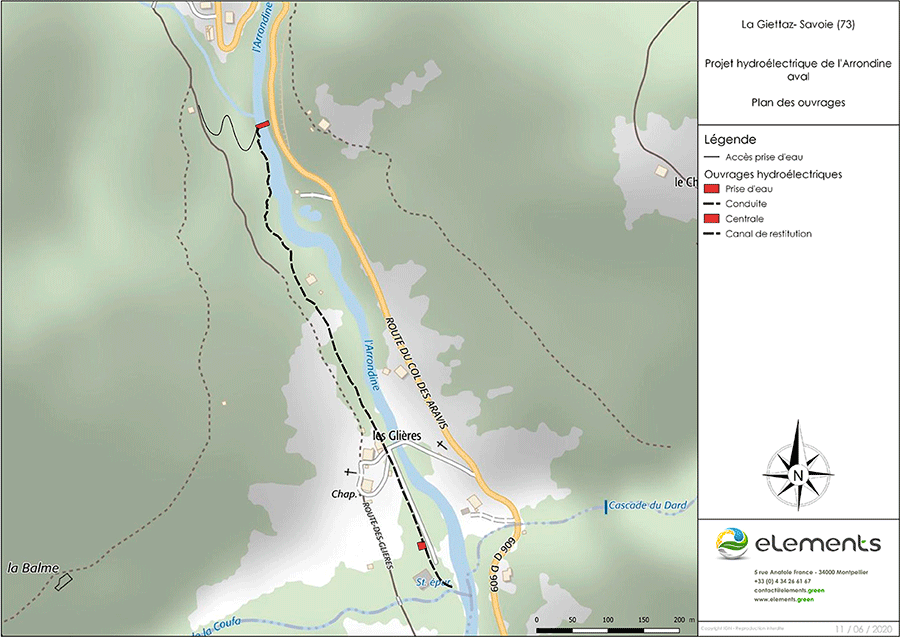

La prise d’eau du projet sera située en aval du village à la confluence de l’Arrondine et du torrent des Aravis à l’altitude 1037 m, la conduite forcée sera majoritairement enterrée sur son tracé et le bâtiment de la centrale sera implanté à l’altitude 995 m avant la confluence de l’Arrondine et du Nant de la Coufa. Le tronçon entre la prise d’eau et la restitution, appelé tronçon court-circuité mesure environ 750 m de long.

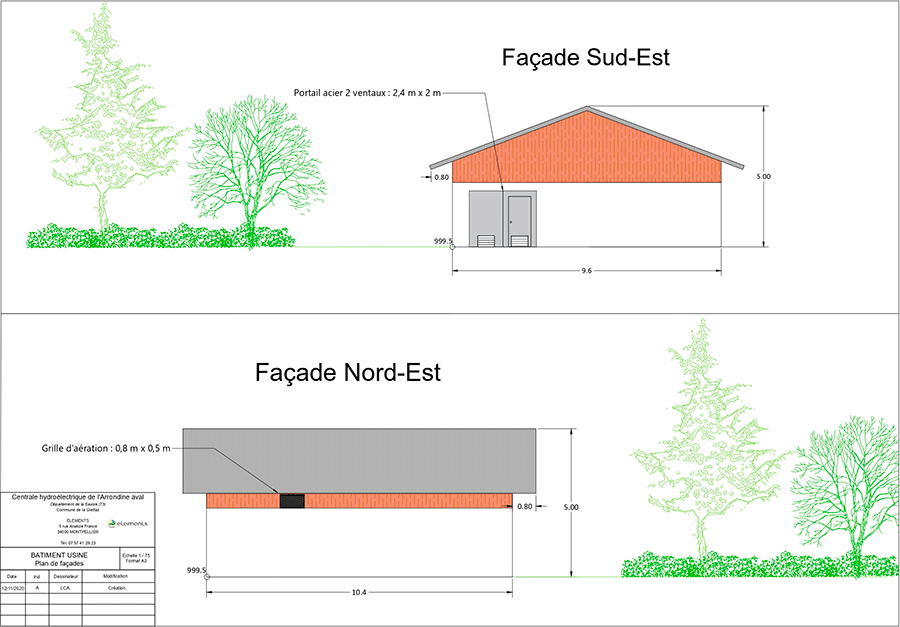

La prise d’eau est composée principalement d’un seuil de faible dimension (maximum 2m) dans le lit de la rivière permettant de réguler un niveau d’eau fixe en amont et d’un petit local technique en berge abritant les armoires de commande.

En rive droite sera installé un ouvrage conduisant l’eau de la micro-retenue à la conduite forcée. Il sera composé de grilles protégeant la faune piscicole, d’un bassin de dessablage permettant la décantation des principaux sédiments et d’une chambre de mise en charge permettant de remplir correctement la conduite forcée. Une goulotte de dévalaison permettra de diriger les poissons à l’aval du seuil sans risque de blessures après leur arrêt sur les grilles.

Une caméra et un logiciel de télésurveillance permettront de contrôler le bon fonctionnement de l’ouvrage.

  • Hauteur de chute nette : 42 m
  • Débit d’équipement : 2,5 m3/s
  • Puissance électrique maximale : 805 kW
  • Production annuelle estimée : 2 400 MWh
  • Équivalence : consommation électrique annuelle de presque 500 foyers, soit environ 1 200 personnes
  • Facteur de charge : production équivalente à 2 950 heures en pleine puissance par an (soit 34 % de l’année)
  • Économie de rejet de CO2 :  l’exploitation de la centrale hydroélectrique évitera l’émission annuelle d’un minimum de 140 tonnes de CO2 dans l’atmosphère (source ADEME)
  • Impact faible du projet sur l’environnement : analyse réalisée grâce à la démarche environnementale
    • Une demande d’examen au cas par cas du projet, conformément à l’article R122-2 du code de l’environnement, a été réalisée auprès de l’autorité environnementale. En effet, toute nouvelle installation destinée à la production d’énergie hydroélectrique d’une puissance maximale brute inférieure ou égale à 4,50 MW soit 4 500 kW est soumise à un examen au cas par cas selon le code de l’environnement.
    • Une dispense d’étude d’impact par le Préfet de région en tant qu’Autorité Environnementale, considérant que les impacts potentiels du projet sur l’environnement et la santé humaine n’apparaissent pas de nature à justifier d’une étude d’impact (« centrale au fil de l’eau, pas d’impacts notables sur la biodiversité, impact paysager du défrichement limité et bâtiment de la centrale implanté dans la continuité du bourg sans incidences notables, débit réservé suffisant, calendrier des travaux permettant un moindre impact écologique, protection des espèces protégées»).
    • Des inventaires terrains réalisés par des bureaux d’études spécialisés
    • L’application de la démarche « Eviter, Réduire, Compenser » aux incidences brutes du projet hydroélectrique de l’Arrondine aval, afin de déterminer des mesures proportionnées et cohérentes pour limiter les incidences résiduelles du projet.
    • Des incidences résiduelles nulles, négligeables, faibles ou modérées déterminées par des bureaux d’études spécialisés.
    • Un avis des services de l’Etat déterminant l’évaluation des incidences et les mesures proposées pour éviter réduire ou compenser les effets négatifs sur la biodiversité de nature suffisante et proportionnée.

Le projet hydroélectrique de l’Arrondine aval est conforme au code de l’environnement.

  • Raccordement au Réseau public de distribution d’Electricité 20 kV réalisé par la Régie d’Electricité de Thônes (RET), en qualité de gestionnaire du réseau. Démarche de demande de raccordement auprès de RET réalisable uniquement une fois le projet autorisé.
  • Différentes retombées financières pour le territoire :
    • Pour la commune de la Giettaz liées à la fiscalité (taxe foncière)
    • Pour la Communauté d’Agglomération Arlysère et le Département de la Savoie liées à la fiscalité (la taxe foncière, la CFE, la CVAE, l’IFER)
  • Emploi local :
    • Engagement de faire travailler des entreprises locales pour la réalisation des travaux de terrassement et génie civil
    • Fourniture d’une turbine européenne
    • Création d’un emploi partiel non délocalisable avec le travail d’un gardien sur place pendant toute la durée d’exploitation de la centrale

Le projet hydroélectrique de l’Arrondine aval dans son ensemble est soumis à autorisation environnementale délivrée par le préfet de la Savoie. Ainsi, une demande d’autorisation environnementale a été réalisée en décembre 2020 et est toujours en cours d’instruction. Cette demande comporte l’étude d’incidence environnementale proportionnée à l’importance de ce projet et à son incidence prévisible sur l’environnement, conformément aux articles R 181-13 et R 181-14 du code de l’environnement.

L’étude d’incidence environnementale a été agrémentée de l’analyse de différents bureaux d’études spécialisés.  Cette étude conclut que les impacts liés aux travaux de construction et à l’exploitation de la centrale hydroélectrique de l’Arrondine aval sont limités et compatibles avec l’ensemble des textes règlementaires en vigueur. En effet, l’analyse des incidences du projet a permis la mise en place de mesures adaptées rendant son impact environnemental faible.

Le défrichement nécessaire à la réalisation de la piste d’accès, de la prise d’eau et de la centrale sera limité à 1 730 m² (17a 30ca), tous les arbres patrimoniaux seront conservés.

L’impact des crues de l’Arrondine a été pris en compte.

Le projet hydroélectrique de l’Arrondine aval est conforme aux articles qui le concernent dans le code de l’environnement et dans le code de l’urbanisme.

L’objectif est la valorisation des débits de l’Arrondine aval par la production d’électricité. La centrale hydroélectrique aura une puissance électrique maximale d’environ 0,8 MW (800 kW) et devrait produire 2 300 MWh/an, ce qui représente la consommation électrique moyenne d’environ 500 foyers.

MI 2018
Étude de faisabilité / Durée : 1 an

  • Détection du potentiel hydroélectrique
  • Qualification technique du site : premiers calculs de productible, estimation de l’investissement…
  • Estimation de l’hydrologie
  • Pré-implantation
  • Étude foncière
  • Concertation des élus et des propriétaires privés
  • Signature des conventions foncières

MI 2019
Développement / Durée : 18 mois

  • Installation d’une sonde de mesure de débits
  • Lancement des études techniques et environnementales
  • Définition des sensibilités et des secteurs d’exclusion technique du site
  • Choix de l’implantation finale des ouvrages
  • Concertation avec les services de l’Etat

FIN 2020
Suivi d’instruction / Durée : 24 mois

  • Dépôt de la demande d’autorisation environnementale (AE)
  • Réponse aux demandes de compléments
  • Participation du Public par Voie Electronique
  • Délivrance de l’Arrêté préfectoral d’autorisation environnementale

DEBUT 2023
Construction / Durée 1 à 2 ans

  • Consultation des entreprises
  • Financement du projet
  • Construction de l’aménagement
  • Raccordement au réseau électrique
  • Contrat de vente de l’électricité
  • Essais de mise en service
  • Mise en production de l’aménagement

FIN 2024
Exploitation / Durée 50 ans

La procédure de Participation du Public par Voie Électronique du projet de l’Arrondine aval aura lieu du 11 juillet au 11 août 2022. Cette procédure règlementaire a pour objectif d’assurer l’information, la participation du public ainsi que la prise en compte de l’intérêt des tiers lors de l’élaboration des décisions susceptibles d’affecter l’environnement.

Toute personne qui le souhaite peut participer à l’enquête en déposant une contribution par voie numérique à l’adresse suivante : ddt-seef-enquetes-publiques@savoie.gouv.fr en identifiant l’objet de l’enquête (PPVE hydroelec Arrondine aval).
